核电大省困境:装机量全国第二,发电量为何不到广东1/6?
破局者Breaker

#头条创作挑战赛#

从海阳到莱阳,山东核电投资狂潮背后的逻辑。

山东核电大扩张:能源转型与经济发展的双赢之路。

山东核电跃进真相:万亿投资背后的技术“大杂烩”

山东核电项目遍地开花,如何重塑能源版图?

当山东宣布海阳核电三期5、6号机组获批时,胶东半岛的能源版图再次被标注上醒目的红色箭头。这个经济大省手握5个核电项目、15台机组,在建规模全国第二,却在2024年交出了191亿千瓦时的核电发电量成绩单——不到广东的1/6,甚至落后于广西、辽宁。这场核电大跃进背后,是技术路径的“诸侯混战”、政绩工程的野蛮生长,还是能源革命的必然代价?

■ 数据迷雾下的“规模崇拜”

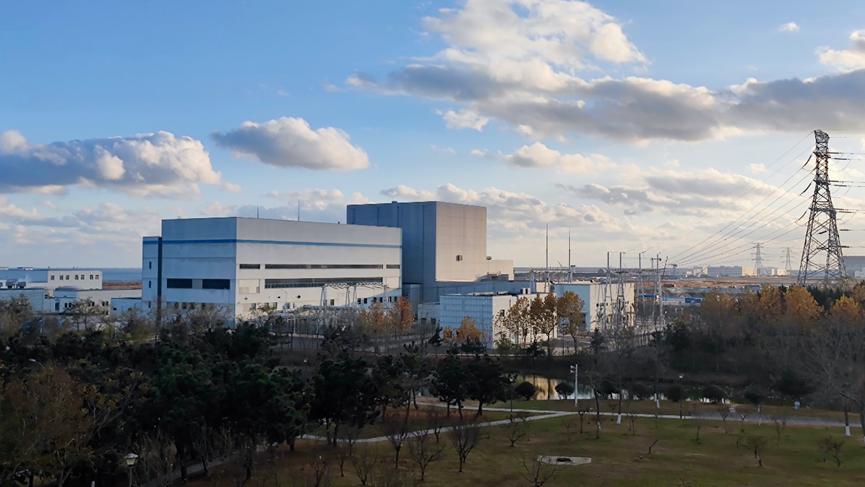

翻开山东省政府工作报告,“装机规模全国第二”的表述赫然在列。烟台凭借海阳、招远、莱阳三大核电项目,创下6.9%的GDP增速神话,威海石岛湾扩建工程更以
850亿投资刷新山东核电单笔投资纪录。表面看,这场能源革命战绩辉煌。

但深究国家能源局数据,残酷真相浮出水面:

山东核电设备利用率长期徘徊在65%左右,远低于广东、浙江的85%以上。更讽刺的是,号称“全球最大非能动压水堆基地”的海阳核电,2024年实际发电量仅占设计值的78%。这种“高装机、低产出”的怪象,像极了为冲刺政绩而盲目上马的“数字游戏”。

■ 技术路线的“战国时代”

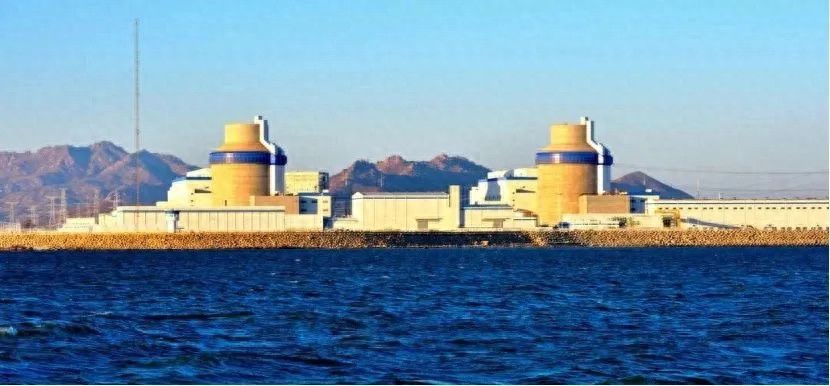

走进石岛湾核电站,全球首座四代核电技术商用堆的光环下,藏着单堆电功率仅21万千瓦的尴尬——这仅是三代堆的1/5功率。而海阳核电引以为傲的CAP1000技术,实为美国西屋公司AP1000的“国产化版本”,核心部件仍依赖进口。更令人担忧的是,省内六大项目涉及AP1000、华龙一号、高温气冷堆、国和一号四种技术路线,
宛如核电技术的“万国博览会”
这种技术分散化直接导致产业协同失效。威海某核电设备制造商透露:“为满足不同技术标准,生产线每年要切换4次工艺参数,成本飙升30%。”而招远核电引入的“华龙一号”与莱阳“国和一号”存在技术壁垒,零部件通用率不足40%,严重拖慢项目建设进度。

■ 算力经济的“画饼焦虑”
地方政府热衷描绘“核电+AI”的乌托邦蓝图:609亿度年发电量可支撑10万个H100 GPU全速运转。但现实是,山东在用算力规模仅11.34EFlops,智能算力占比不足1/3。更吊诡的是,被寄予厚望的招远核电首台机组要到2030年才能投运,
届时AI芯片能耗可能已迭代三波
这种时空错配在烟台尤为明显。尽管丁字湾规划建设“核电+算力”融合示范区,但2024年落地的大数据项目多数选择内蒙古、贵州等电价洼地。某AI企业CTO直言:“山东核电电价0.43元/度,比西部贵60%,我们等不起也用不起。”

■ 民营资本的“进退维谷”
魏桥集团1200亿押注招远核电的案例,被包装成“混改创新典范”。但知情人士透露,这实为换取政府对旗下电解铝产业的环保合规支持——该集团2024年吨铝综合电耗仍高达13500千瓦时,超出国家标准8%。
当民间资本沦为政企博弈的筹码,所谓“能源转型”早已背离市场逻辑
更值得警惕的是核电项目的地方债风险。莱阳核电1283亿总投资中,地方城投平台出资占比达45%,而项目回报周期长达20年。威海某银行风控负责人透露:“2024年山东核电相关城投债利率破6%,偿债压力已逼近警戒线。”

■ 安全与效率的“双重枷锁”
尽管官方宣称三代以上技术安全系数提升百倍,但公众疑虑从未消散。2024年海阳核电周边居民发起的“邻避运动”,导致核能供热管网建设延期9个月。而石岛湾核电站为通过安全评审,将原定2027年投运的2号机组推迟至2029年,
直接损失超50亿
这种安全与效率的失衡,在技术层面更为尖锐。国和一号采用的18个月换料周期,虽提升铀资源利用率,却使年均检修时间增加20天。某核电工程师坦言:“为满足发电考核指标,我们不得不在检修期超负荷运行,这又埋下新的安全隐患。”

这场能源豪赌最荒诞之处,在于所有人都知道问题所在,却无人敢踩刹车。装机规模冲刺、技术路线博弈、政绩工程驱动,多重因素交织成难以破解的死循环。或许正如某能源学者所说:“山东核电就像高速行驶的列车,明明知道前方轨道尚未铺就,却不得不继续添煤加速——因为一旦减速,车厢里装载的GDP增长、就业数据、产业规划都会轰然崩塌。”
当2025年国常会再次核准10台机组时,山东或许该思考:核电竞赛的终点,究竟是点亮万家灯火的清洁能源,还是堆砌数字幻影的政绩工程?
